Адрес объекта
Тверская область, г. ТоржокВыполненные работы
Осушение котлованов при переустройстве магистральных газопроводов на участке строительства скоростной автодороги М-11 (км 208–231)В рамках реализации масштабного инфраструктурного проекта — строительства скоростной автомобильной дороги М-11 «Москва – Санкт-Петербург» (участок км 208 – км 231 проекта) — наша компания выполнила комплексные работы по устройству и эксплуатации систем водопонижения в зонах пересечения автодорог с действующими магистральными газопроводами:
МГ «Ухта–Торжок I» (ПК 2308+55,31)
МГ «Ухта–Торжок II» (ПК 2308+73,30)
МГ «Ухта–Торжок III» (ПК 2308+91,85)
МГ «Грязовец–Торжок» (ПК 2309+9,83)
Эти участки требуют особого внимания из-за высокого уровня грунтовых вод и требований безопасности и условий для земляных и монтажных работ при переустройстве газопроводов.
Этапы выполнения работ
1. Мобилизация и подготовка к проведению работ
На начальном этапе был осуществлен завоз на объект всего необходимого оборудования и материалов:
- вакуумные водопонизительные установки;
- комплекты легких иглофильтров длиной 5,0–7,0 м;
- всасывающие коллекторы и сбросные трубопроводы;
- топливо и расходные материалы для автономной бесперебойной работы техники.
Организована логистика с учетом требований охраны труда и промышленной безопасности, особенно действующих норм газопроводов.
2. Бурение скважин и гидропогружение иглофильтров.

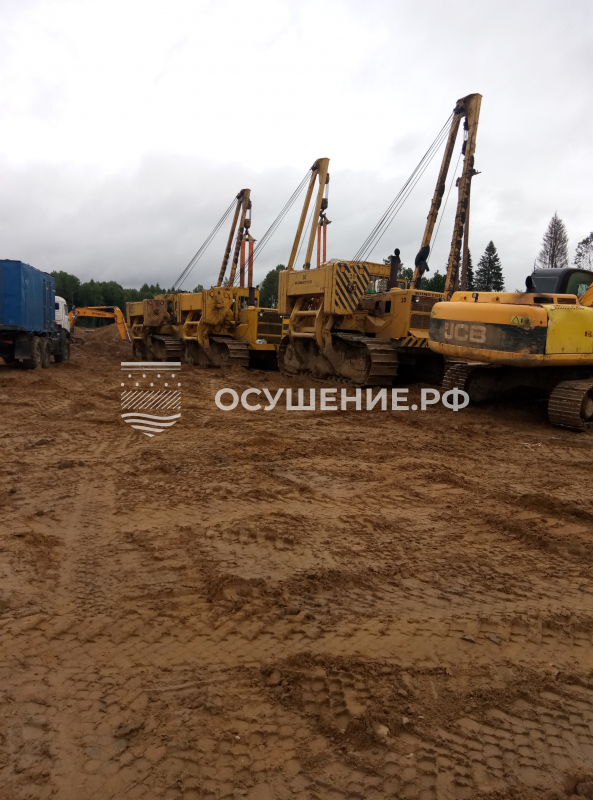

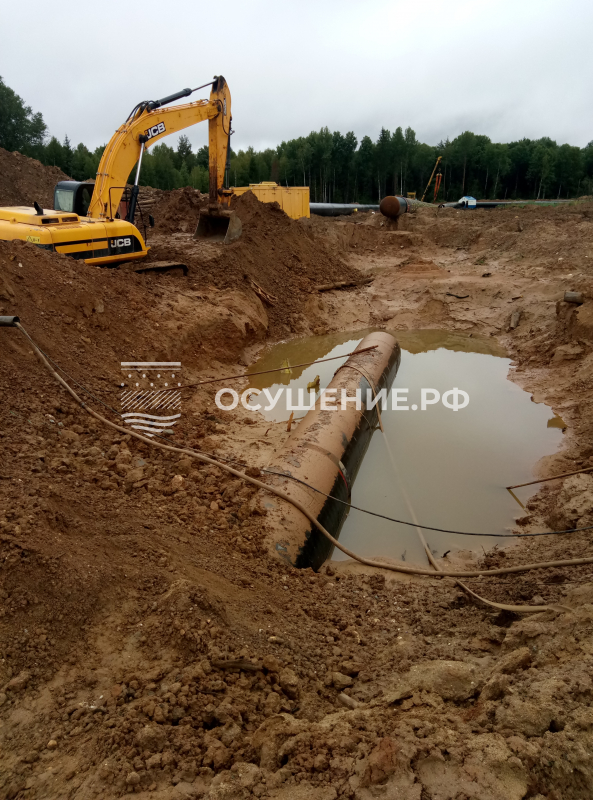

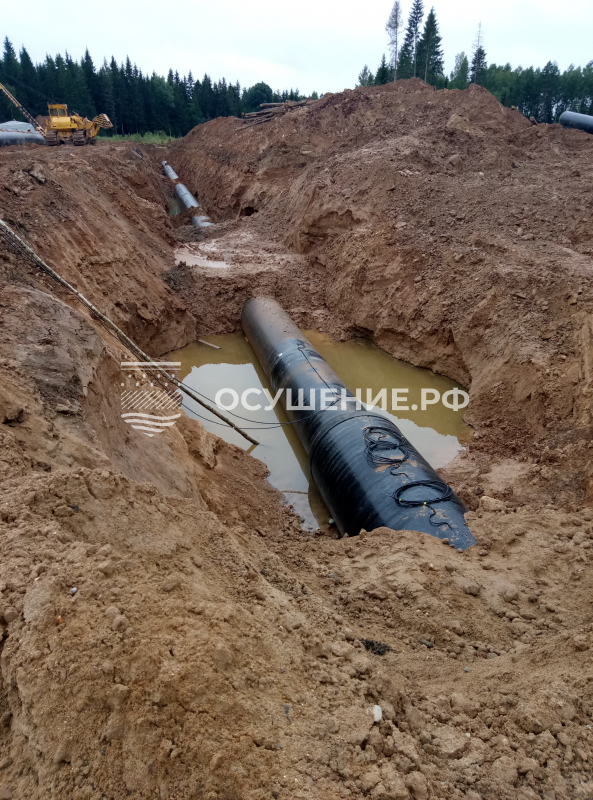

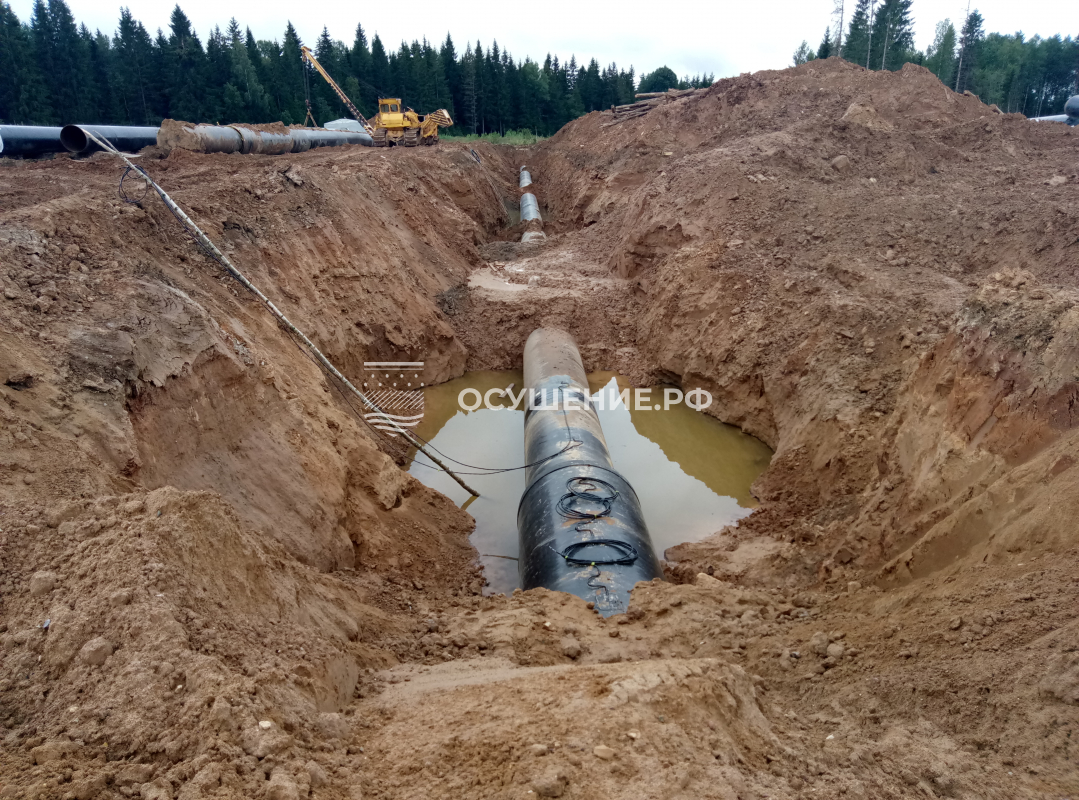

Для постепенного снижения уровня грунтовых вод были пробурены скважины по периметру каждого котлована с последующим гидропогружением иглофильтров длиной от 5,0 до 7,0 метров. я.

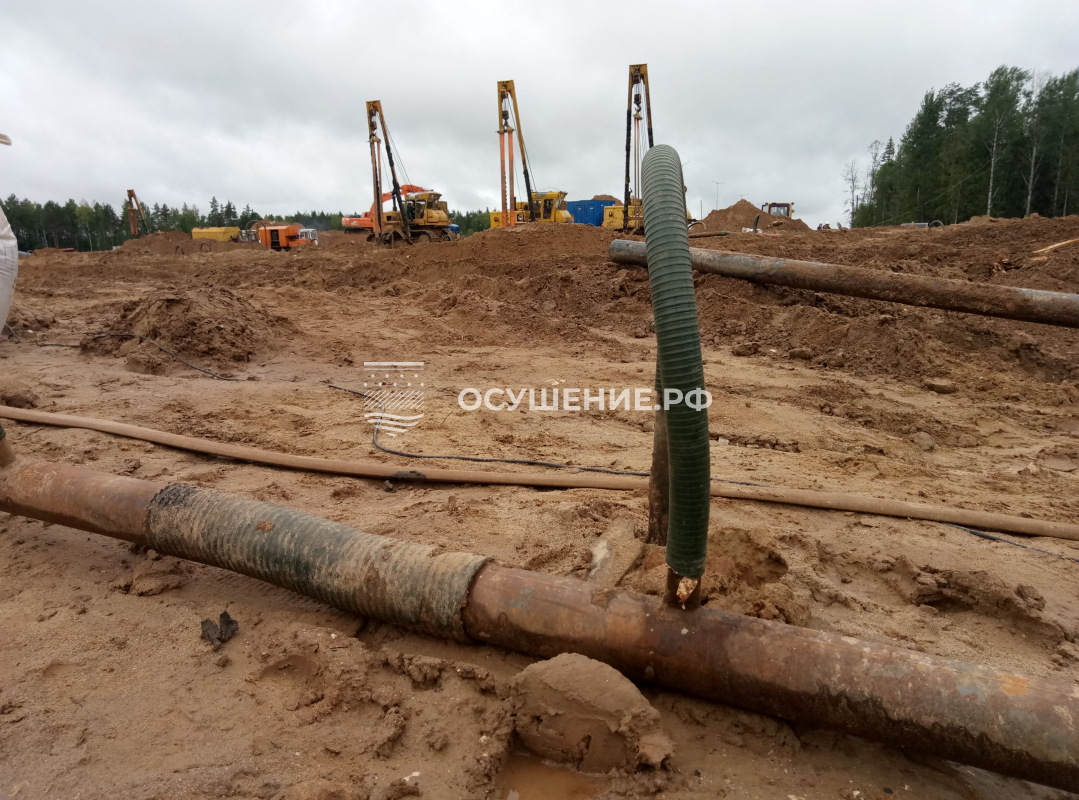

3. Монтаж системы вакуумного водопонижения .
Специалисты нашей компании произвели оперативный монтаж:
- всасывающего коллектора из герметичных трубопроводов;
- сбросных линий для отвода откачиваемой воды;

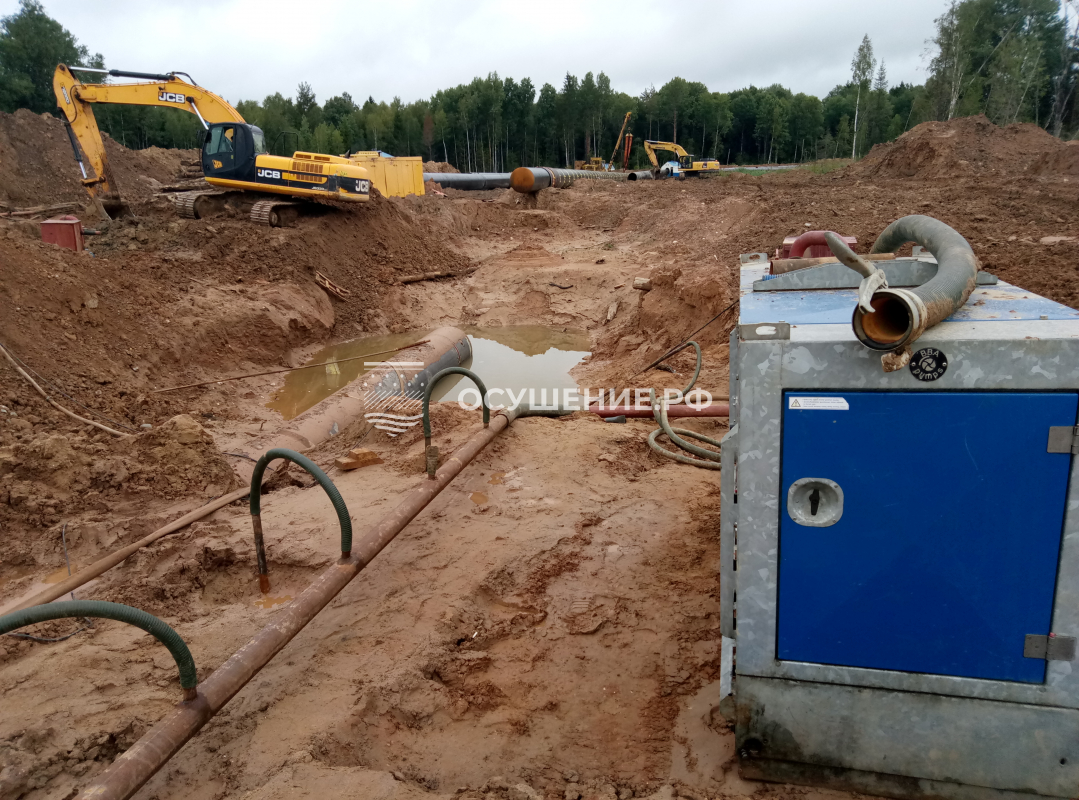

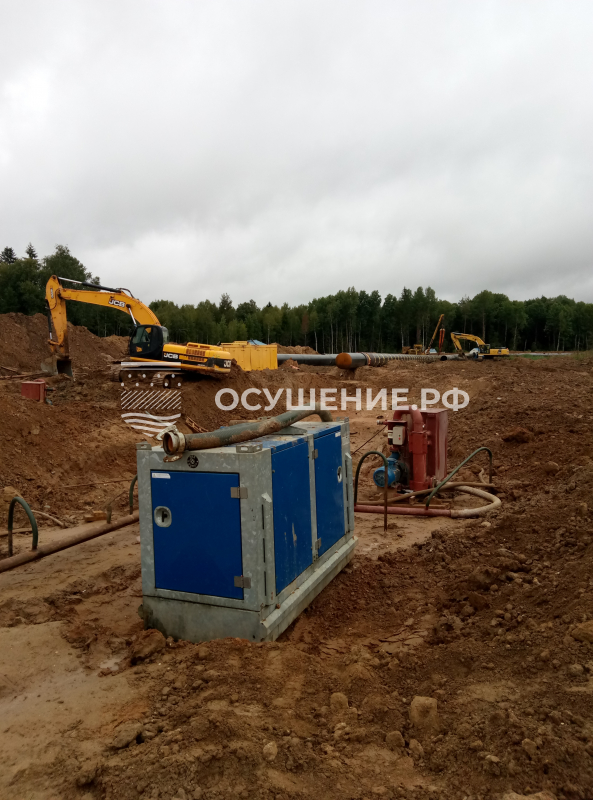

- подключение всех элементов к вакуумной водопонизительной установке BBA PT-90, обеспечивающей стабильное разрежение в системе.
Система была протестирована на герметичность и готовность к эксплуатации перед началом основных строительных работ.
4. Эксплуатация системы водопонижения установок с дизельным приводом.
На протяжении всего периода работы система находилась в непрерывном эксплуатации.
Дежурными специалистами ООО Осушение выполнялся:
- круглосуточный мониторинг уровня грунтовых вод;
- контроль за работой вакуумных установок;
- своевременная заправка топливом и техническое обслуживание оборудования.
5. Демонтаж и вывод оборудования

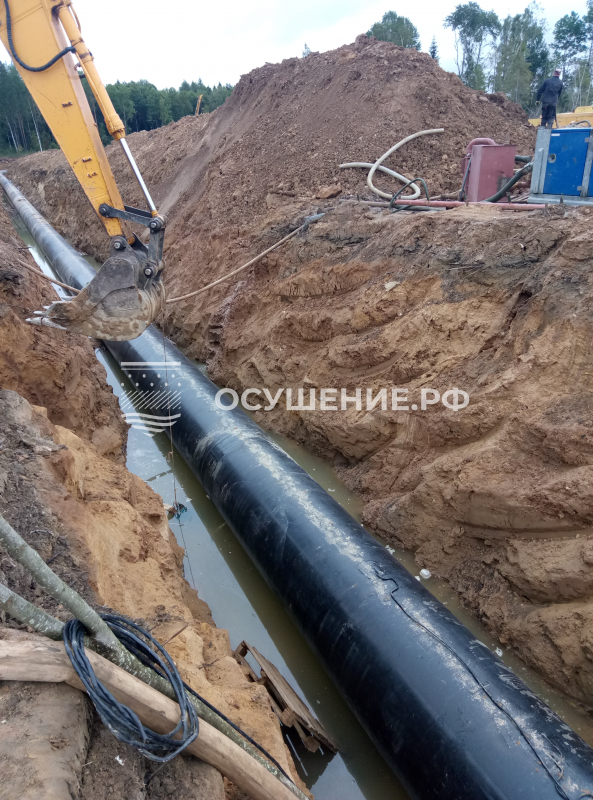

После завершения работ по переустройству газопроводов и обратной засыпки котлованов было проведено:
- демонтаж всей системы водопонижения ;
- вывоз оборудования и материалов с объекта;
Работы выполнены в полном объеме в соответствии с проектной документацией, требованиями ПАО «Газпром», нормами промышленной безопасности.
Наша компания гарантирует надежность, оперативность и высокое качество при выполнении любых работ по водопонижению — от проектирования до демонтажа системы.
Сроки реализации проекта
Начало работ: Август 2017 г.Окончание работ: Сентябрь 2017 г.
